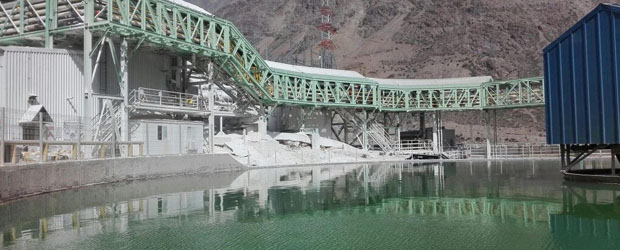

Servicio de Construcción de obras Early Works Fase II – Los Bronces. ANGLO AMERICAN CHILE
Período: Diciembre 2020 – Abril 2021

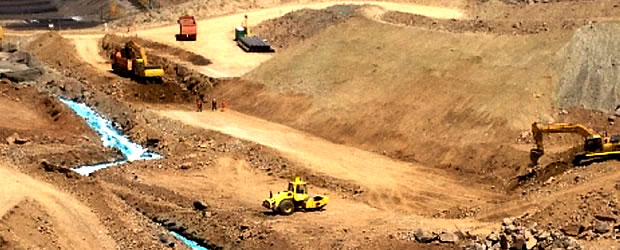

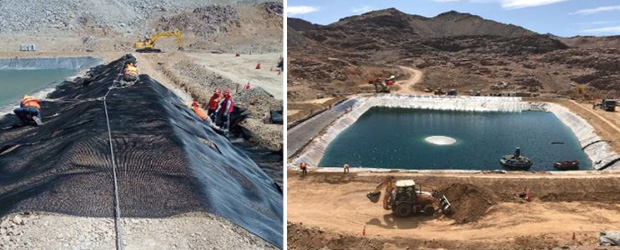

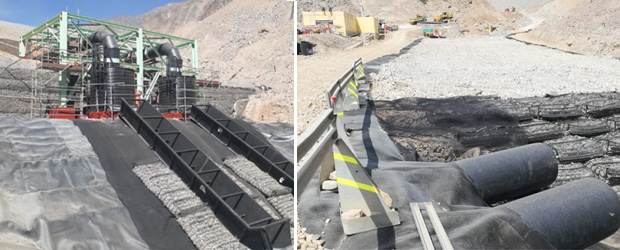

Impermeabilización de Dren Basal, Construcción drenes secundarios, Desmantelamiento de piscina 1, mejoras en captación y mejoras en entrega a sedimentador, caminos de acceso, instalación de piezómetros de cuerda. Con las siguientes cantidades de Obra.
- Excavaciones= 10.000m3
- Rellenos= 14.700m3
- Selección de Material=3.500m3
- Instalación Geomembrana = 38.000m2
- Retiro de Geomembrana existente=14.000m2
- Retiro de cierre perimetral piscina=262m
- Retiro de estructuras existentes
- Instalación Tubería HDPE 50= 1.055m
- Instalación Tubería HDPE 800= 12m
- Instalación 9 piezómetros de cuerda vibrante
- Instalación cable cuerda vibrante = 3.015m

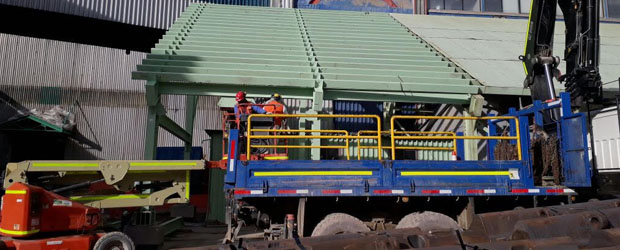

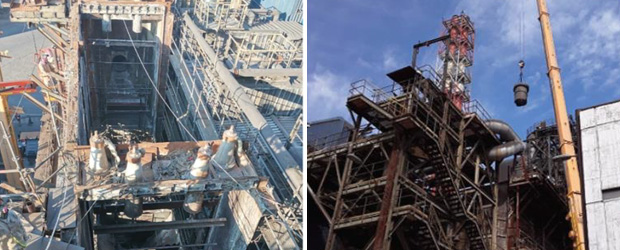

Instalación y Puesta en Servicio Precipitador Electrostático Seco – Operación Chagres
Período: Noviembre 2020 – Marzo 2021
Principales trabajos en Montaje de nuevo precipitador GEA:
- Estructuras: 205.000 kg
- Aislación 1.470m2
- Montaje Sistemas mecánicos Precipitador
- Ductos de Alimentación y descarga (Dia. 1.100 / 2.210 / 1.500mm)
- Juntas de Expansión
- Montaje de Equipos Eléctricos: Trafo-rectificador / Equipos alto voltaje / Sistemas de calefacción
...

Empresas Relacionadas

Maestranza Nahuel Ltda.

ETRAVAL SPA

Servicio de Construcción de obras Early Works Fase II – Los Bronces. ANGLO AMERICAN CHILE
Período: Diciembre 2020 – Abril 2021
Impermeabilización de Dren Basal, Construcción drenes secundarios, Desmantelamiento de piscina 1, mejoras en captación y mejoras en entrega a sedimentador, caminos de acceso, instalación de piezómetros de cuerda. Con las siguientes cantidades de Obra.
- Excavaciones= 10.000m3
- Rellenos= 14.700m3
- Selección de Material=3.500m3
- Instalación Geomembrana = 38.000m2
- Retiro de Geomembrana existente=14.000m2
- Retiro de cierre perimetral piscina=262m
- Retiro de estructuras existentes

- Instalación Tubería HDPE 50= 1.055m
- Instalación Tubería HDPE 800= 12m
- Instalación 9 piezómetros de cuerda vibrante
- Instalación cable cuerda vibrante = 3.015m

Instalación y Puesta en Servicio Precipitador Electrostático Seco – Operación Chagres
Período: Noviembre 2020 – Marzo 2021
Principales trabajos en Montaje de nuevo precipitador GEA:
- Estructuras: 205.000 kg
- Aislación 1.470m2
- Montaje Sistemas mecánicos Precipitador
- Ductos de Alimentación y descarga (Dia. 1.100 / 2.210 / 1.500mm)
- Juntas de Expansión
- Montaje de Equipos Eléctricos: Trafo-rectificador / Equipos alto voltaje / Sistemas de calefacción

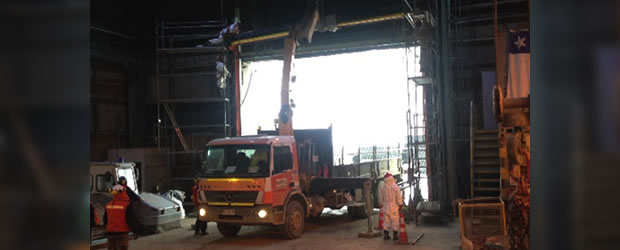

Desmantelamiento de Precipitador Electrostático Lurgi N°1 – Operación Chagres
Período: Agosto 2020 – Octubre 2020
Principales trabajos:
- Retiro de cuello de cisne (10,6Ton)
- Retiro de Ducto emergencia (7Ton)
- Desmontaje Precipitador, incluyendo equipos interiores, carcasa y equipos asociados. (152Ton)
- Retiro de canalizaciones eléctricas y de control, gabinetes y transformador
- Traslado de residuos metálicos a Patio
- Traslado de Residuos peligrosos a RESPEL

Cierre de obras Early Works: Implementación bomba n°3 muro Cut Off / Tie-in n°3 / PES nuevo sistema manejo de PLS / Punch List – Operación Los Bronces
Período: Junio 2020 – Noviembre 2020

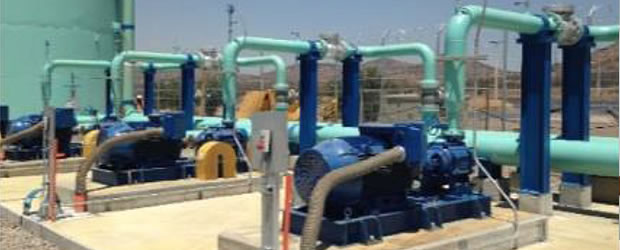

Nuevo sistema manejo PLS, Implementación Bomba Muro Cut OFF, Desmantelamiento de cámaras de captación, drenes auxiliares, obras de mejoras del área. Con las siguientes cantidades de obra.
- Producción de Rellenos: 1.500m3
- Excavaciones= 1.600m3
- Rellenos= 11.500m3
- Instalación Geomembrana = 18.000m2
- Instalación y Normalización Cierre Perimetral= 200m
- Instalación Tubería HDPE 800= 200m
- Difusor Poza Captación = 20m
- Cable Eléctrico 200kVA = 200m
- Instalación de Bomba Flotante
- Instalación Sistema de Balsa
- Montaje Pasarelas
- Piping AC = 20m
- Desmantelamiento de cámaras de captación 2900 y 2950

Servicio término de obras mejoramiento del manejo de aguas superficial – Operación Los Bronces
Período: Diciembre 2019 – Abril 2020
Trabajos para peraltamiento piscina 4 y obras anexas:
- Producción de Rellenos: 1500m3
- Movimientos de Tierra: 4.600m3
- Geomembranas 2mm: 3.416 m2
- Modificación y Reubicación de Cañerías: 15 líneas de 110mm a 630mm HDPE
- Diseño y fabricación plataformas y Grúa
- Pescante: 3.700kg
- Fundaciones: 8m3

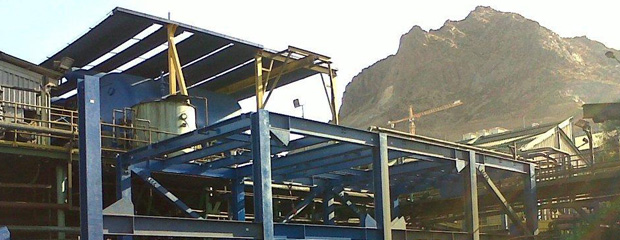

Mejoras Planta de Cátodos y Servicios, Los Bronces. ANGLO AMERICAN CHILE
Período: Septiembre 2017 – Marzo 2018
Actualmente se desarrolla en forma optima, con 26.000 HH proyectadas, el cual implica fabricación y montaje de aproximadamente 48.000 kg de estructuras, obras civiles y especialidades relacionadas.

Obras Civiles Montaje Encamisado en La Copa, mantención Piscina N°4, Los Bronces, Anglo American. ANGLO AMERICAN CHILE
Con 81.170 HH, stp, el cual presento interesantes desafíos por las condiciones climaticas del lugar (3.600 msnm, bajas temperaturas, nevazones, etc.). Proyecto consideraba piping 32” acero, obras civiles y movimientos de tierra. Se termino satisfactoriamente, cumpliéndose todos las metas de seguridad, Calidad y Plazos, comprometidos en el proyecto.

ANGLO AMERICAN CHILE
Contrato: Servicios Mecánicos Fusión Horno Flash y Áreas de Caldera, Mantención General, Operación Chagres.
Período: Noviembre – Diciembre 2016

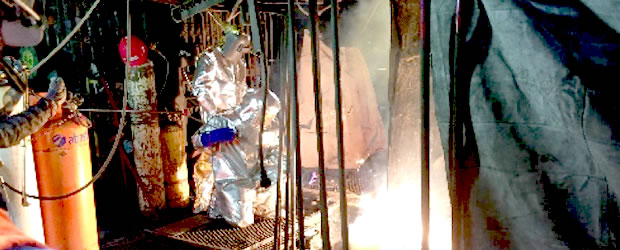

- Retiro y Montaje de nueva Tolva de Convección Caldera. - Mantención Torre de Reacción y Cambio de elementos refrigerados. - Cambio Junta de Expansión Horno-Caldera. - Reparación y Cambio de Paneles y Tubos de Caldera. - Montaje de Puerta N°5 de Calderas. - Reparación cajones de Banco de Tubos 1, 2, 3, 4 y 5, Convección. - Cambio de Rastra de Radiación.

ANGLO AMERICAN CHILE
Contrato: Early Works, Botadero San Francisco, Los Bronces.
Período: Octubre 2015 – Julio 2016
- 65.000 m3 de Excavaciones y Movimientos de tierra. - Fabricación de Cámaras de hormigón prefabricadas. - Montaje de tuberías HDPE. - Construcción de Piscina de Recolección para Relaves.

ANGLO AMERICAN CHILE
Contrato: Servicio de Mejoras Transitorias, Etapa 1, Botadero Donoso Norte, Los Bronces.
Período: Enero 2016 – Junio 2016
- 10.000 m3 de Excavaciones y Movimientos de tierra. - Fabricación de Cámaras de hormigón prefabricadas. - Montaje de tuberías HDPE DN 100-350-400-500 mm. - Montaje de cableado para transformadores de 500 kVA. - Montaje y cableado de Sala de Bombas. - Fabricación y Montaje de Spools Inoxidables de Ø14”. - Montaje de Cañería acero carbono de Ø42”.

ANGLO AMERICAN CHILE
Contrato: Portón Motorizado y Puerta de Salida Emergencia Peatonal en Taller de Neumáticos, Los Bronces.
Período: Febrero 2016 – Junio 2016
- Importación de portón motorizado de goma. - Fabricación y Montaje de estructuras metálicas, para habilitación de vano portón, y puerta de emergencia. - Demolición de hormigón, en habilitación de vano para puerta de emergencia.

En Diciembre de 2014 se terminó satisfactoriamente, en la planta Las Tórtolas de Anglo American Chile, el proyecto “Sistema de Impulsión Estero Colina Fase II”, sin accidentes CTP y, en los plazos establecidos.
Este importante proyecto, de 6 meses de duración, demandó una CANTIDAD DE 68.000 HH, maquinaria de Movimiento de Tierra, instalación de 1.600 m de tubería de HDP 400 mm y, la participación de diferentes especialidades.

Desarrollamos satisfactoriamente, con Seguridad, Calidad y de acuerdo a la programación establecida el proyecto "CONSTRUCCIÓN STOCK PILE CONCENTRADO DE COBRE" de la Planta Las Tórtolas de Anglo American.
Este proyecto, que demandó una dotación aproximada de 40 trabajadores como promedio mensual, tuvo una duración de 5 meses.

En Noviembre de 2011, nos adjudicamos el proyecto "CONSTRUCCIÓN DE PLANTA Y MONTAJE DE TERCER FILTRO HIPERBÁRICO", de la Planta Las Tórtolas de Anglo American.
Este proyecto tuvo una duración de 9 meses y demandó una dotación aproximada de 120 trabajadores como promedio mensual y se realizó con total satisfacción del cliente.
